PLN: Kontruksi PLTGU Jawa II capai 53,95%


Selasa, 28 November 2017 / 11:50 WIB
PLN: Kontruksi PLTGU Jawa II capai 53,95%


Reporter: Azis Husaini | Editor: Rizki Caturini

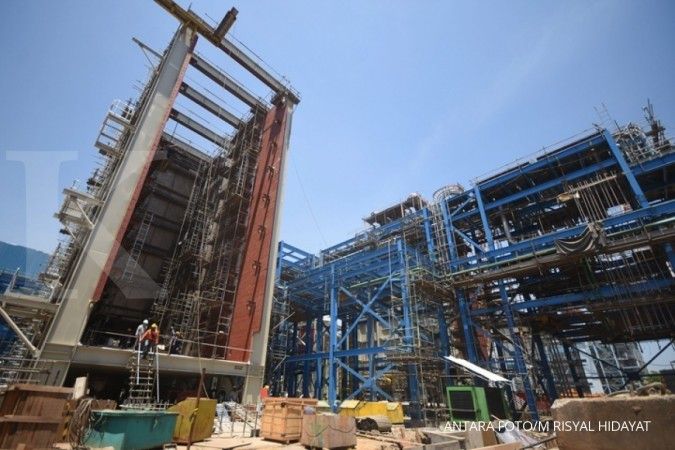

KONTAN.CO.ID - JAKARTA. PT Perusahaan Listrik Negara (PLN) mencatat proyek pengerjaan Pembangkit Listrik Tenaga Gas Uap (PLTGU) Jawa II atau biasa disebut PLTGU Tanjung Priok sudah mencapai 53,95% sampai Oktober 2017.

Project Manager PLTGU Jawa II Tigor Situmorang mengatakan, pengerjaan PLTGU Jawa II ini sudah melebihi target dari yang diharapkan. "Mestinya Oktober 2017 pengerjaan harus 48,72%. Tetapi ini sudah 53,95%," ungkap dia dalam acara peresmian proyek PLTGU Jawa II di Tanjung Priok, Selasa (28/11).

Asal tahu saja, pengalihan lahan seluas 5 ha dari PLN kepada kontraktor sudah diserahkan pada 23 November 2017. Untuk itu pihaknya berharap kontraktor bisa secepatnya diselesaikan oleh konsorsium kontraktor yang dipimpin Mitsubishi Corp dan Wasa Mitra Engginering.

"Investasi proyek ini Rp 6,2 triliun," imbuhnya. Rincian pembiayaan 30% dari kas internal PLN dan 70% dari pinjaman.

Dia berharap proyek ini bisa selesai pada 22 Mei 2019 dengan rincian pengoperasian untuk COD Gas Turbine 1 pada 22 Mei 2018 sebeaar 300 MW, lalu COD Gas Turbine 2 pada 22 Juli 2018 sebesar 300 MW. Kemudian terakhir Combined Cycle pada 22 Mei 2019 sebesar 200 MW. Sementara untuk  pasokan gas berasal dari Nusantara Regas.
